OBRAS QUE EL CHAVISMO PROMETIÓ PERO NO CUMPLIÓ (Parte 1)

Aquí encontrarás obras que que el chavismo prometió, pero NO terminó. Un total de más de $90.000 millones. Eso es 70 veces el valor del oro venezolano en el Banco de Inglaterra. Más de 14 veces las reservas internacionales actuales. Empezamos...



1) En el año 2006, Hugo Chávez colocó la 1era piedra para la Construcción del Complejo Industrial Gran Mariscal de Ayacucho (CIGMA) en Güiría, Estado Sucre, para la producción de gas. En el año 2008, firmó los contratos para lo que llamo la "Revolución gasífera". El CIGMA así como el PAGMI nunca se terminaron. Monto: US$ 19.649 millones







2) Construcción de la Represa Tocoma en Estado Bolívar, para generar 2.160 Mw. Debía estar lista en el año 2012. No terminaron la represa, no arrancaron ni una sola turbina. Monto US$ 9.365 millones.

La Represa Tocoma costó 3 veces más que la Represa Caruachi.





3) Construcción del Tren Tinaco-Anaco. Debía estar listo en el año 2012. A cargo de la empresa brasileña Odebrecth. Monto: US$7.500 millones. No se terminó.






4) Construcción del Tren Guarenas-Guatire en el Estado Miranda. Debía estar listo en el año 2012. A cargo de la empresa brasileña Odebrecht. No se terminó. Monto US$ 4.904 millones.





5) Construcción del Tercer Puente sobre el Río Orinoco. Debía estar listo en el año 2011. A cargo de la empresa brasileña Odebrecht. No se terminó. Monto US$ 2.500 millones.

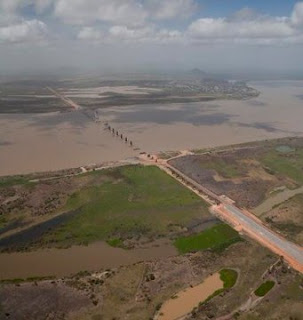

6) Construcción del Segundo Puente sobre el Lago de Maracaibo. Debía estar listo en el año 2018. A cargo de la empresa brasileña Odebrecht. No se terminó. Monto US$ 2.000 millones.




7) Construcción del El Proyecto 'Gas Anaco' en el Estado Anzoátegui, contemplaba 5 centros operativos, San Joaquín, Santa Rosa, Zapato Mata R, Santa Ana y Aguasay. El Proyecto aseguraría 2.559 MMPCND de gas, según informe de gestión Pdvsa 2010. Debía estar listo en el año 2016. A cargo de la empresa brasileña Odebrecht. No se terminó. Monto $3.876 millones.




8) Construcción de "Astilleros del Alba" en la Península de Araya, Estado Sucre, para la fabricación de tanqueros petrolero. Debía estar listo en el año 2016. A cargo de la empresa brasileña 'Andrade Gutierrez'. No se terminó. Monto $1.290 millones.





9) Construcción de la empresa Pulpaca al sur del Edo Anzoátegui, para producir pulpa y papel (periódico). Debía finalizarse en el año 2010. Nunca se terminó. Monto $2.200 millones.

Para la construcción de 'Pulpaca' se deforestaron 100 hectáreas de vegetación densa, con árboles de hasta 5 metros, así lo refleja la página web de la empresa Alfamaq encargada de la construcción.





10) Construcción de la siderúrgica 'Abreu de Lima' en el Estado Bolívar, para producir 1,5 millones de toneladas de acero al año. A cargo de la empresa brasileña 'Andrade Gutierrez'. Debía estar lista en el año 2012. No se terminó. Monto $4.000 millones.






11) Construcción de la empresa Servicios de Laminación de Aluminio SERLACA (Ciudad del Aluminio) en Caicara del Orinoco, Estado Bolívar. Se unció la obra el año 2007 y se paralizó definitivamente en 2011. Nunca se terminó. Monto $1.000 millones.







12) Construcción del Túnel Baralt (Cota mil-Caracas-La Guaira). Debía estar listo en el año 2017. No se terminó. Monto $1.200 millones.





13) Construcción de la Refinería Batalla de Santa Inés en el Estado Barinas. Debía estar lista en el año 2013. No se terminó. Monto $2.900 millones.






14) Construcción del Túnel Valencia-San Diego en el Estado Carabobo. Debía estar listo en 2015. NO se terminó. Monto $150 millones.



15) Construcción del Sistema Tuy IV, con la Presa en el Río Cuira en Panaquire, Estado Miranda, para abastecer de agua a la Gran Caracas, Miranda y La Guaira. Debía estar listo en el año 2012. No se terminó. Monto $880 millones.




16) Construcción de la EPS Fábrica de tubos sin Costura dentro de Sidor en el Estado Bolívar. Tubos para la industria petrolera. Se inició la construcción en el año 2007 y se paralizó de manera definitiva en el año 2011. En el año 2018, un incendio afectó gran cantidad de equipos y materiales que estaban a la intemperie. Nunca se terminó. Monto $250 millones








17) Construcción de 5 'Complejos Agroindustriales de Derivados de la Caña de Azúcar' para producir Etanol en los estados Trujillo, Portuguesa, Cojedes, Monagas y Barinas. A cargo de brasileña Odebrecht con Pdvsa Agrícola y Cuba. NUNCA se terminaron. Monto $1.000 millones.






18) Construcción de la Maquina de Colada Continua de Redondos en Sidor, Estado Bolívar. A cargo la empresa china Minmetals Corporation. Debía estar lista en el año 2017. Monto $250 millones.




19) Construcción de la 2da Línea de Planta de Pellas de CVG Ferrominera, en el Estado Bolívar. Debía estar lista en el año 2019. Monto $735 millones.





20) Construcción del Terminal Simón Bolívar en Barquisimeto (Estación Central), Estado Lara. Se inició en el año 2006. En el año 2009 se aprobaron $340 millones para su conclusión. No se terminó.




21) Construcción del Teleférico Humbolt-Macuto. En el año 2013, el Ministro Andrés Izarra anunció la aprobación de $650 millones para la construcción del teleférico. Tiempo de ejecución; de 24 a 30 meses, es decir, debía estar listo en el año 2016. NO se terminó.




22) En el año 2006, Chávez puso la 1era piedra de la construcción del 'Complejo Criogénico de Occidente' en Ciudad Ojeda. Debía estar listo en 2008. Monto: $900 millones. NO construyeron nada. No habían sanciones, ni bloqueo.






23) En el año 2008, Chávez colocó la 1era piedra en la construcción del Aeropuerto Internacional de Barinas. Debía estar listo en 2012.



24) Construcción del Acueducto Bolivariano en el Estado Falcón, para abastecer agua a Coro y Paraguaná, 180 km de tuberías, estaciones de bombeo, etc. No funciona. Monto: $500 millones.





25) En 2012, Chávez prometió la creación de la empresa petrolera 'Petro San Félix', cuya sede se decidió construir en los terrenos del Parque La Fundación en San Félix, Estado Bolívar. En el año 2015 hicieron el movimiento de tierra y allí quedó todo. No pusieron ni un bloque de esa construcción. Debía estar lista en 2016.





26) Construcción de la Universidad Indígena en Puerto Ayacucho, Estado Amazonas. La obra se inció en el año 2010 y se prometió para el año 2011. Luego en el año 2014, Maduro dijo que estaría lista en un año. No se terminó.




27) Construcción de la fábrica de electrodomésticos Haier (empresa china), en los Valles del Tuy, Estado Miranda. Se inauguró 3 veces. Hoy día es una cascaron vacío, abandonado que no produce nada. Monto: US$ 912 millones.




28) Construcción del 'Puerto de Agua Profundas' en Puerto Cabello, Estado Carabobo, a cargo de la empresa china Harbour Engineering Company (CHEC). En el año 2014 se hizo el hincado del primer pilote (foto). Debía estar listo en el año 2017. No se terminó. Monto: US$ 1.100 millones.





29) Construcción del Tren Puerto Cabello - La Encrucijada. Al momento de la paralización definitiva de la obre el avance era del 42%. Debía estar listo en el años 2012. Monto: US$ 4.900 millones.



30) Saneamiento del Río Guaire en Caracas. Prometido por Hugo Chávez para el año 2006. No se terminó. Monto: US$ 1.550 millones.




31) Construcción de la Autopista Verota - Kempis. Debía finalizarse en el año 2016. A cargo de la empresa Constructora Camargo Correa. No se terminó. Monto: US$ 500 millones.





32) Construcción del Puente sobre el Río Anaro, Municipio Pedraza, Estado Barinas, con el cual se eliminaría el paso a chalana. Debía estar listo en el año 2014. No se terminó. No habían sanciones, ni bloqueo.






33) Construcción del nuevo estadio del equipo de béisbol Navegantes del Magallanes en Valencia, Estado Carabobo. En diciembre del año 2013, Maduro dijo que había aprobado todos los recursos para la construcción del estadio. Nunca dijo el monto de la inversión. A la fecha no se ha construido nada.




34) Instalación de la Termoeléctrica Ezequiel Zamora en Altagracia de Orituco, Edo Guárico. Para producir 150 MW. Debía estar lista en 2012. No se terminó. Monto: US$ 200 millones.




35) Construcción de la Fábrica de Satélites en Borburata, Edo Carabobo. Debía estar lista en el año 2012. No se terminó. Monto US$ 250 millones.





36) Construcción del segundo Puente sobre el Río Chama, El Vigía, Estado Mérida. La obra se inició en el año 2013, la ofrecieron para el año 2015. No se terminó.






37) Construcción de la Ciudad Educativa sector El Marite, Maracaibo, Estado Zulia. Chávez colocó la primera piedra en el año 2006. Empresa encargada Ducolsa. No se terminó. Monto: $232 millones




38) Construcción de la sede de la Orquesta Sinfónica Juvenil e Infantil en Carúpano, Estado Sucre. La obra se inició en el año 2013, debía estar lista en el año 2015. A cargo de la empresa Petrosaudí. No se terminó.


39) Construcción de Distribuidor Cocheima en Margarita. Enlace Av Luisa Cáceres de Arismendi con 31 de Julio. Se inició en el año 2015, debía estar listo en 2016. No se terminó.




40) En el año 2008, Chávez colocó la 1era piedra de la 'Fábrica de Petrocasas' en Cumaná, Edo Sucre. Lo único que se construyó fue una casa modelo que luego con el tiempo la invadieron. Monto: $64 millones.





41) En el año 2008, colocaron la placa fundacional de la 'Fábrica de Petrocasas' en el Municipio Miranda del Estado Trujillo. Allí quedó eso, ya pasaron 12 años y no construyeron nada.



42) Construcción del Complejo Agroindustrial Cacao del Alba en Carúpano, Estad Sucre. Se inició la construcción en el año 2013, debía estar listo en 2015. No se terminó.




43) Prometieron la construcción de la Universidad del Oeste en Catia, Caracas. Usarían el terreno del demolido Reten de Catia. No construyeron nada.






44) Construcción del Aeropuerto de Elorza en el Estado Apure. En el año 2008, Chávez aprobó $12 millones para dicha obra. No construyeron nada.




45) Construcción de la 'Ciudad Láctea'. Planta de Lácteos Los Andes en Tacalito, Zaraza, Estado Guárico. Se inició la construcción en el año 2011, paralizada en el año 2013. Monto $35 millones. No se terminó.






46) En el año 2005, se inició la construcción del Central Azucarero Río Cojedes, con la asesoría cubana. Se pagó a Cuba $250 millones en equipos. La inversión total fue de $1.450 millones. NO se terminó.





Continué a la segunda parte aquí

Continué a la tercera parte aquí



Si conoce alguna otra obra inconclusa que no aparece en este conteo, por favor deja tu aporte en los comentarios.




89 comentarios:

  1. Estoy seguro faltan muchas mas, hay 1 matadero en Guarico específicamente en la población del rastro serca de Calabozo nunca lo terminan.

    ResponderEliminar
    Respuestas
    1. Hospital urologico infantil valle de la Pascua Guárico ministra Eugenia Sader. Nunca lo terminaron.

      Eliminar
    2. Puerto de aguas profundas en Puerto Cabello

      Eliminar
    3. Autopista Gran Mariscal de ayacucho

      Eliminar
    4. proyecto coversion profunda en refineria pto la cruz prometida para 2015 mas de 5000 millones de verdes puro monte y culebra hoy, ah pero ya se la regalaron a los chinos seguro se llenan la boca diciendo q lo lograron

      Eliminar
  2. AQUÍ MAS DETALLES DE ESE MATADERO: https://www.noticiascalabozo.com.ve/?p=49543

    ResponderEliminar
  3. Complejo Agroindustrial Azucarero Ezequiel Zamora, en Sabanera de Barinas.
    Central Azucarero de Guayabal Edo Monagas

    ResponderEliminar
  4. amigo watcher, muy buen trabajo. Nos gustaría publicarlo en nuestra página web www.laclase.info, con que crédito se puede publicar.

    ResponderEliminar
    Respuestas
    1. Buenas tardes, no hay problema que lo publique. Sólo haga la mención @Watcher_ven. Muchas gracias.

      Eliminar
    2. Epa se acuerdan de la fabrica de fabricas en Anaco, la han inaugurado muchas veces y no conocemos la primera fabrica que haya construido esta fabrica, otra recuerdan la base AEROESPACIAL del Sombrero hace poco pase por allí y lo que da es tristeza, allí lo que construyeron fue una gran desolación. Otra la maternidad de El Tigrito nada de nada 15 años y nunca la concluyeron los nuevos emprendedores de la zona (Los chatarreros) se llevaron todos los fierros que se habían colocado

      Eliminar
    3. Qué buen material para un futuro juicio para todos estos ladrones de cuello blanco..guardenlo como un tesoro

      Eliminar
  5. Watcher, en el Estado Sucre hay un monton de obras que nunca terminaron, los mas emblematicos son: el complejo industrial Gran Mariscal de Ayacucho en Güiria, La Planta Termoelectrica de Cumaná la fabrica de Petrocasas en Cumaná.

    ResponderEliminar
  6. La represa el diluvio, la continuación del metro de Maracaibo, las misiones vivienda por el hospital de especialidades pediátrica, autopista 1 a la altura de atagro,el terminal de pasajeros en el km4,la misión vivienda abandona en la granja la vendimia al lado del cementerio la chinita,el parque de energía en la guajira venezolana,el distribuidor entre San Francisco y Maracaibo sector km4, todas estas obras están ubicadas en San Francisco y Maracaibo y por supuesto las de Corpoelec abandonas en el estado Zulia, 2 misiones vivienda abandona en la Urb el Soler y el muro de la polar en San Francisco.

    ResponderEliminar
  7. tienes que hace un post hablando del mal trato hacia los jubilados

    ResponderEliminar
  8. La cárcel nueva en Ciudad Bolívar,estado Bolívar, hicieron las bases y listo, dejaron eso abandonado, en principio era para sacar la cárcel del corazón de la ciudad

    ResponderEliminar
  9. Hay un hospital oncológico en la vía Barinas - Barinitas donde nunca lo terminaron

    ResponderEliminar
  10. 2. Pañales Guayuco
    Escasez que se acentúa
    En junio de 2009, el expresidente Hugo Chávez inauguró la Empresa Socialista Pañales, en el Complejo Petroquímico Ana María Campos, en la Costa Oriental del Lago, estado Zulia. “¡Señora, señora! Si usted quiere que su niño sea más lindo de lo que es…No le ponga cualquier pañal importado. ¡Ah! ¡Cuidado! Póngale pañales venezolanos El Guayuco”, dijo con voz de cuña publicitaria.
    Aseguró que la planta —que costó 10 millones de dólares y contó con apoyo chino— produciría ese año 30 millones de pañales y, a partir de 2010, 144 millones anuales, para cubrir 5% de la demanda del mercado. También pidió que se instalaran más de 20 fábricas, para así acabar con las importaciones de casi 1.000 millones de pañales.
    En marzo de 2010, la filial de Pequiven había producido 1.600.000 pañales, distribuidos entre Pdval, mercados Bicentenario y una donación para los afectados por el terremoto de Haití. En 2012, Edmée Betancourt, ministra de Comercio en ese momento, aseguró que 9 empresas trabajarían para elaborar 48 millones de pañales Guayuco al mes. No se supo si se llevó a la práctica.
    En 2013 quedó demostrado el incumplimiento. En mayo, la Asamblea Nacional aprobó un crédito de 513 millones de bolívares para importar productos de aseo personal, entre ellos 17 millones de unidades de pañales.

    ResponderEliminar
  11. El Sistema Hidráulico Yacambú Quíbor, en el Estado Lara, otro elefante blanco.

    ResponderEliminar
  12. LA obra "Amenidades Urbanas" para construir espacios públicos en la Av. Bolivar de Caracas se hizo un concurso se eligieron los proyectos y se hizo solamente la primera fase de las tres que prometieron

    ResponderEliminar
  13. El proyecto de la Planta de Soya en la Mesa de Guanipa, en conjunto con Odebrecht. Complejo Agroindustrial José Ignácio Abreu de Lima, con la Planta Refinadora y Embotelladora de Aceite Refinado de Soya; la Planta de Alimentos Balanceado, así como las plantas de carne de soya, y leche saborizada de soya. http://prensamat.blogspot.com/2011/12/pais-jose-inacio-abreu-e-lima-en-el.html

    ResponderEliminar
  14. El proyecto conversión profunda en la refinería de Puerto la Cruz, años de trabajo, dinero invertido y ahorita está paralizado 100%. La planta termoelectrica Alberto Lovera en la refinería de PLC también, la planta de procesamiento de Soya en El Tigre estado Anzoátegui, están los silos de adorno y no operó nunca.

    ResponderEliminar
  15. La sede de la Orquesta Sinfonica de Carupano, por la empresa PetroSaudi, lleva años paralizada la construccion. La chocolatera Cacaos del Alba en Carupano, que seria la chocolatera mas grande de latinoamerica, nunca se termino, la carcel de Paria en Guaca, Sucre, se dio todo el dinero, y solo hicieron la remosion de tierra

    ResponderEliminar
  16. Autopista la verota kempis .muelle Carenero ambos en Miranda

    ResponderEliminar
  17. La autopista " Gran Mariscal de Ayacucho" en " la 4ta República" autopista a Oriente, 40 años y 21 años de la " 5ta. República" considero por la Magna corrupción y el tiempo de construcción sin terminar debería estar por partida doble en el libro de récords de guinnes.

    ResponderEliminar
  18. Protecto del rio guaire jackelin no iso tal promesa donde estaran los recursos..

    ResponderEliminar
  19. Y la planta de satélites en Borburata, Puerto Cabello...

    ResponderEliminar
  20. Y la planta de satélites en Borburata, Puerto Cabello...

    ResponderEliminar
  21. Sede de PDVSA en Ciudad Bolívar, Rafael Ramírez puso la piedra fundacional en tremendo acto y no se hizo nada.

    ResponderEliminar
  22. En Valle de la Pascua, el Hospital Urológico más grande de América Latina. Vayan a verlo...

    ResponderEliminar
  23. Metro de Valencia solo hicieron el tramo que cubre la Av las ferias, terminó en con la estación cedeño, todo el tramo de la Av Bolívar quedó abandonado desde hace 10 años, cortaron árboles, generaron caos en las vías de la Av Bolívar y nunca terminaron nada, hoy día se ven restos de equipos en estas zonas de la Av Bolívar

    ResponderEliminar
  24. PETROCEDEÑO Main Satation Upgrade Project MSUP
    http://www.pdvsa.com/index.php?option=com_content&view=article&id=4703:9935&catid=10&Itemid=589&lang=es

    Perforación de 480 pozos en la Faja Petrolífera del Orinoco
    http://www.pdvsa.com/index.php?option=com_content&view=article&id=7530:pdvsa-inicia-uno-de-los-proyectos-de-perforacion-mas-grande-del-mundo-en-la-faja-petrolifera-del-orinoco-hugo-chavez&catid=10&Itemid=589&lang=es

    ResponderEliminar
  25. Proyecto Expansion Refineria El Palito RELP
    http://www.pdvsa.com/index.php?option=com_content&view=article&id=4891:10275&catid=10&Itemid=589&lang=es

    Proyecto Suministro Falcón-Zulia SUFAZ
    http://www.pdvsa.com/index.php?option=com_content&view=article&id=6115:occidente-estrenara-un-coloso-de-217-kilometros&catid=10&Itemid=589&lang=es

    ResponderEliminar
  26. Planta de Extracción Profunda Soto I
    Proyecto IV Tren San Joaquín
    Aumento de Capacidad de Fraccionamiento en Jose
    Planta de Generación Jose Antonio Anzoategui


    ResponderEliminar
  27. Línea 4 del sistema Metro Caracas
    Línea 3 del sistema Metro Los Teques
    Línea 2 y 3 del Sistema Metro Valencia
    Línea 2 y 3 del sistema Metro Maracaibo
    Sistema Trolebús Barquisimeto
    Autopista Caracas-Catia La Mar
    Parque Eólico de Paraguaná
    Autopista Circunvalación Guarenas-Tejerias
    Planta Eléctrica Solar de Los Roques
    Sistema Metrocable Palo Verde-Mariche
    Ferrocarril Puerto Cabello-La Encrucijada

    Y faltan muchos más.

    ResponderEliminar
  28. Ferrocaril Pto. Cabello a Barquisimeto

    ResponderEliminar
  29. El Parque eólico de Paraguaná, inaugurado infinidad de veces, inconcluso y no genera un milivatio

    ResponderEliminar
  30. Durante el gobierno de Enrique Maestra en Sucre se colocó la primera piedra para la construcción del Hospital Neuroquirurgico Infantil de Cumaná en los antiguos terrenos del aeropuerto y allí quedó todo, no pasó de la primera piedra.

    ResponderEliminar
  31. Satélite guaicaipuro, el cuarto satélite que Chávez le pidió a china.... Se perdió el dinero, nunca hubo satelite

    ResponderEliminar
  32. Para sumar a la lista:

    - Culminación del segundo Metro Cable hacia Mariches.

    - Culminación del CableTren de Petare.

    - Culminación de líneas y estaciones del Metro de Caracas.

    ResponderEliminar
  33. La universidad popular del Oeste en el Amparo, Catia. Demolieron el antiguo retén de El Junquito, se gastaron 3 veces el presupuesto, y ahora es un terreno baldío.

    ResponderEliminar
  34. Interesante resumen de obras emblemáticas de la corrupción de los gobiernos de Chávez y Maduro,la región de Paria en el estado Sucre no escapa de esa situación, ya sabemos que esa es la manera como se ha hecho millonarios los chavistas enchufados, corrupción a la vista de todos, no hay un pueblo de Venezuela donde no hayan robado a través de obras inconclusas, en Carúpano como ejemplo, la fabrica de chocolates odery, la sede de la orquesta sinfònica, el polideportivo, el acueducto del sur en Güiria, la carretera Macuto - Güiria, el complejo gasífero, entre tantas obras

    ResponderEliminar
  35. La misiones cubanas empezando por la robinson que tituló a ignorantes e incapaces y hasta los convirtió en profesionales de la ignorancia. Las Universidades Bolivarianas que solo han ayudado a la profesionalización de la incapacidad y arte de destruir. El cooperativismo.Asociaciones que el chavismo obligó a conformar para destruir la propiedad industrial, donde los vedeles llegaron a ser socios ditectores, abultando abrumadoramente los registros civiles con constiruciones de Cooperarivas estériles. La importación de Médicos Cubanos, donde la mayoría no tenían el conocimiento ni para manejar una camilla. Los mercales, bicentarios y claps.
    Las expropiaciones de industrias lácteas y oleoginosas. La nacionalización de Sidor, Sivensa, Sidetur, Casima, Vecemos.etc.
    La Cubanización de los registros, civiles, mercantiles y Notarías.
    El otorgamiento de nacioalidad venezolana y creación de falsas identidades a cientos de miles de delincuentes prófugos de la Justicia Internacional y chinos que aún no hablan español. La creación del falso Registro Electoral y sistema electrónico de falsas elecciones. Nada de eso fue gratuito y cuánto costó?

    ResponderEliminar
  36. La creación y negociación con Pepe Iglesias (tio de Cristina Iglesias) para la fundación y estructura de lo que sería la Ciudad Judicial Lebrum, guiso con la Dirección Ejecutiva de la Magistratura.
    La publicación y entrega gratuita de la Constutución Nacional por intermedio de la editorial Micabú, propiedad de Tobias Carrero en sociedad con Luis Miquilena siendo Vicepresidente o Minstro de la Sectetaría de la Presidencia y el otorgamiento de todas las pólizas de seguros a Multinacional de Seguros, propiedad de Tobías Carrero, yerno de Miquilena que darían cobertura a todos los funcionarios de la tan desprestigiada CICPC.

    ResponderEliminar
  37. Planta de Productos Lácteos, Carora, Sector La Miel, Cerca Burere.

    ResponderEliminar
  38. Dragado del Rio Acarigua/Portuguesa ...canal piloto desde la Colonia de turen hasta el portuguesa....llevaron una draga china, desde el edo.Bolivar creo, nunca hicieron nada

    ResponderEliminar
  39. linea 3, metro los teques, lineas 4 y 5 del metro de caracas, ferrocarril inconcluso de barquisimeto

    ResponderEliminar
  40. La variante del sur en Valencia edo. Carabobo. Era una autopista que iba a pasar por detrás del lago de Valencia e iba a llegar a plaza de toros... Le aprobaron los recursos a Ameliach y como buen chavista se lo robaron todo

    ResponderEliminar
  41. En el vigia iniciaron la construcción del hospital tipo IV en el área de los posibles, hicieron movimiento de tierras y levantaron columnas eso lo abandonaron para luego varios años luego construyeron un hospital "tipo IV" en la zona de la vía Onía. En el vigia también se construyó la termoeléctrica don Luis Zambrano, no está funcionando. En la vía de Santa Barbara del Zulia se construyó la planta procesadora de harina de plátano PROIMPLANT, NO PROCESA NADA. No se si la expropiación de la hacienda Bolívar tenía algún proyecto . En la via el vigía Mérida, hay varias obras inconclusas en los túneles .

    ResponderEliminar
  42. La carretera Cumana - Puerto la Cruz. La estan terminando de construir desde hace años. Incluso hicieron unos tuneles sin saber conocimiento del tipp de terreno y se vinieron abajo.

    ResponderEliminar
  43. universidad de turismo barcelona edo anzoategui

    ResponderEliminar
  44. Que tristesa como robaron al país no se como el pueblo sigue creyendo en socialismo y ese cuerda de ineptos ladrones HDP

    ResponderEliminar
  45. el gobierno del PT , quería seguir los mismos pasos , por suerte los sacamos y Bolsonaro está terminando las obras !

    ResponderEliminar
  46. Planta de Lácteos los Andes en Oriente
    Se entregaron 23 millones de dólares como inicio de la construcción de una planta Láctea en Zaraza que debía estar lista para la última elección de Chávez en 2012
    Hicieron el piso de concreto y compraron unas máquinas que quedaron a la intemperie sin techo al menos
    No sé cuánto más gastaron
    Quedó todo abandonado

    ResponderEliminar
  47. La termoeléctrica de Bachaquero, 1.500 millones de dólares. La más cara del mundo y no prendieron ni un bombillo. Hoy desvalijado lo poco que instalaron

    ResponderEliminar
  48. materno infantil en san fernando de apure , y el ferrocaril de los llanos

    ResponderEliminar
  49. Una planta procesadora de coco, una cacaotera, una planta procesadora de carne en Delta Amacuro

    ResponderEliminar
  50. Un régimen mediocre y ladrón,razón tenía MCM cundo llamo al mortadela ladrón en la asamblea nacional

    ResponderEliminar
  51. La ejecución del tramo del ferrocarril, Matanza, siderúrgica de Guayana al pto. de aguas profundas y astilleros Gran Mariscal, en la península de Araya, Edo. Sucre

    ResponderEliminar
  52. En una de esas interminables cadenas hace unos 10 años estuvo hablando y mostrando el movimiento de tierras para la construcción de un MEGA-COMPLEJO FARMACÉUTICO que nunca se construyo y anunciaba que seria el mas grande de América latina

    ResponderEliminar
  53. Durante la campaña electoral de 2012 ofreció construir una tramo de 4.5 KM para unir las estaciones del metro Zoológico con la estación la Rinconada

    ResponderEliminar
  54. Ud sabe algo sobre que pasó con la fabrica de procesamiento de cacao en el municipio Andrés bello Edo Miranda, se construyó el galpón, se compró la maquinaria y hoy sólo hay paredes, hasta el techo se lo llevaron.

    ResponderEliminar
  55. Pila de desgraciados ladrones corruptos inmundos .

    ResponderEliminar
  56. Hasta la fecha la publicacion es correcta y Prohibido Olvidar la destruccion de un Pais.

    ResponderEliminar
  57. La fábrica de pañales "Guayuquito".

    ResponderEliminar
  58. te dejo una foto de la suma de parte de lo que se han robado los chavistas
    https://i.ibb.co/b1LRnWF/ROBO-CHAVISTA.png

    casi 100 mil millones de dolares

    ResponderEliminar
  59. Planta compresoras de Gas en: Anaco, Alta-gracia de Orituco, San Juan de los Morros y, su distribución hacia Occidente del país...

    ResponderEliminar
    Respuestas
    1. La Termo electrica en sector Taguapire no fué terminada. Está abandonada.

      Eliminar
  60. Jamás iba a terminar ninguna obra !!! Ni aún si estuviera vivo... Lo único que nos dejó fue a un diabólico peor que el porque se ha hecho el pendejo y aún no lo es !!!

    ResponderEliminar
  61. La continuacion Del Buscaracas hasta el Hipodromo La Rinconada

    ResponderEliminar
  62. El Hospital de San Felix en el Edo. Bolívar. Se hizo el proyecto e inició el movimiento de tierra en el año 2015. Fue paralizado.

    El sistema hidráulico Yacambú-Quibor, paralizado e instalaciones desvalijadas y Barquisimeto y Cabudare sin agua.

    Rehabilitación del Ferrocarril Barquisimeto-Puerto Cabello paralizada desde hace varios años.

    ResponderEliminar
  63. La conclusión de la linea 4 del metro de Caracas debió hacerse en 2012, quedó inconclusa. Se contrató a odebrecht. La fábrica de bombillos ahorradores en Falcón. La represa la vueltosa en Mérida.las obras para desarrollar energía solar y eólica. Venirauto ya no existe. Obras agrícolas, tierras expropiadas improductivas, el central azucarero Ezequiel Zamora que ignoro si lo terminaron pero hubo denuncias públicas de corrupción... Y así otras obras medianas y pequeñas. Una inmensa oportunidad de desarrollo perdida, necesaria al país, si la mitad se hubiera hecho no estaríamos tan mal.

    ResponderEliminar
  64. Te falta la ensambladora de autobuses Yutong en Guatire, un galpón pelao donde nunca hicieron nada.

    ResponderEliminar
  65. Excelente recopilación del pillaje perpetrado por la robolución...

    ResponderEliminar
  66. Buen día Watcher y lectores, estoy notando que poco sabemos de obras inconclusas en Mérida, Delta Amacuro, Falcon, Tachira y Apure ... tarea pendiente a la que todos podemos aportar. Siempre gracias por importantes informaciones del acontecer pais .

    ResponderEliminar
  67. El saneamiento del rio Turbio en Barquiesimeto , colocaron la valla y nunca se vio ni un obrero cortando el monte en la ribera de este rio . Lo lamentable de esto fue que cuando Chavez presento su memoria y cuenta de ese año , en AN , lo presento como obra realizada y los diputados por el estado Lara , para ese entonces Alfredo Ramos , Edgar zambrano y Gomez Sigala no dijeron nada y toleraron ese acto de currupción .

    ResponderEliminar
  68. Lo leo y no lo creo, increíble...
    Como desruir un país.

    ResponderEliminar
  69. Para contener estos atracos de estos Perros, hay que salir mañana 21/11/21, a votar en contra de esos perros. Todo el pueblo Venezolano, s votar.💯💯💯

    ResponderEliminar
  70. Harían faltas muchísimas Iguanas para tapar éste desastre eléctrico, pues la Plata se la ROBARON los espléndidos Ministros, Jesse Chacón ,Germán Eltrudi y otros, con la plata escondida en Bancos extranjeros, pero premiados como embajadores, QUE HORROR, Y LA OPOSICION???

    ResponderEliminar
  71. Aquí en Falcón, una fábrica de helados, ir Paraguana un matadero de caprinos, porque creyeron que los productores le iban a regalar los chicos. Ahí está como centro de empaque de cajas clap. Y lo que da más dolor el Parque Eólico.

    ResponderEliminar
  72. Porquería de comunistas resentidos de la MIERDA

    ResponderEliminar
  73. Es inmensa la lista, obviamente faltan muchas como por ejemplo los proyectos de energía eólica en paraguaná y la goajira

    ResponderEliminar
  74. Mortadelo aprobó 100 kMM para la recuperación del sistema eléctrico nacional, y no hay luz

    ResponderEliminar
  75. Una verdadera estafa y le echan la culpa a las canciones todo fue un plan para arruinar nuestra amada Venezuela

    ResponderEliminar
